苗栗交流道特定區第四次通檢2026~2027:公展何時登場?土地投資風險解析

我們的切角是「2026~2027苗栗三案並行」:同一時期,苗栗市都市計畫公共設施保留地專案通檢已於2026年6月15日至7月14日再公展,28處、約10.79公頃保留地中22處擬變更為住宅、商業等用地;高鐵苗栗站特定區第二次通檢期末報告審查中,預計2027年初公展;交流道特定區涵蓋的公館鄉也在2026年1月啟動鄉村地區整體規劃。三案的公展與審議時程,將決定2027年前後苗栗市周邊住宅與工業土地的供給。網路上流傳交流道特定區「工業區擴增若干公頃」「設AI伺服器專區」等數字,本文未能於官方資料核對,一律列為未證實。

文章目錄

一、第四次通檢目前進度:2025徵求意見、2026未見公展
二、獨特切角:2026~2027苗栗三案並行
三、2026~2027程序推估:從公展到發布實施
四、住宅、工業、農業區怎麼看:圖重製≠變更分區
五、延伸研究:2026~2027買地前的查核與風險
六、接下來看什麼:2026年底到2027年
七、FAQ 常見問題
八、一句話結論

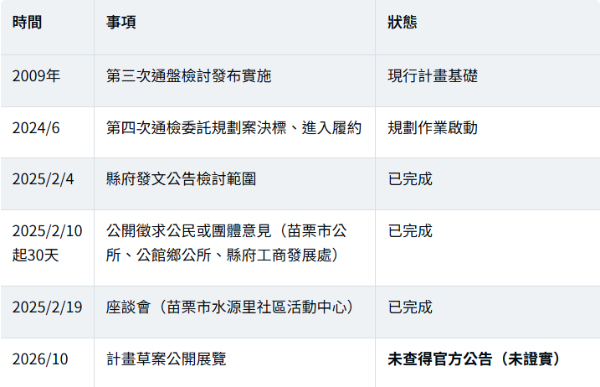

一、第四次通檢目前進度:2025徵求意見、2026未見公展

委託決標時間依政府採購資料;後續程序以苗栗縣政府最新公告為準。

兩大檢討原因:

● 使用外溢:住宅、商業與工業使用已延伸到原計畫的農業區。

● 圖資偏差:地籍圖重測後,與都市計畫樁位出現落差,需要圖重製與樁位檢討。

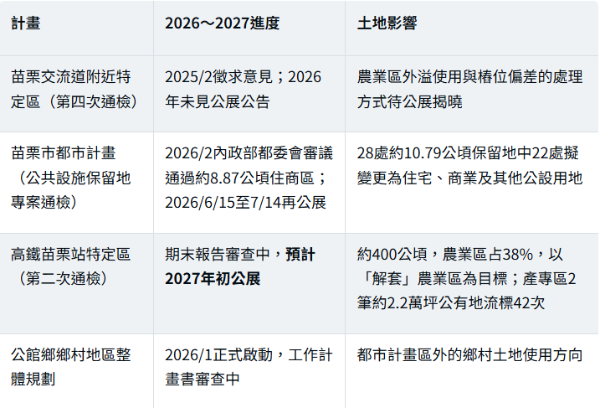

二、獨特切角:2026~2027苗栗三案並行

三個讀法:

● 住宅供給可能先從苗栗市出來。公保地專案通檢進度最快,解編後的住商用地可能早於交流道特定區釋出。

● 高鐵特區2027年初公展是指標。若農業區大幅解套,與交流道特定區在住宅、產業用地上會形成競爭。

● 交流道特定區的關鍵是「外溢合法化」。已在農業區的住商工使用如何處理,是地主最該追蹤的公展內容。

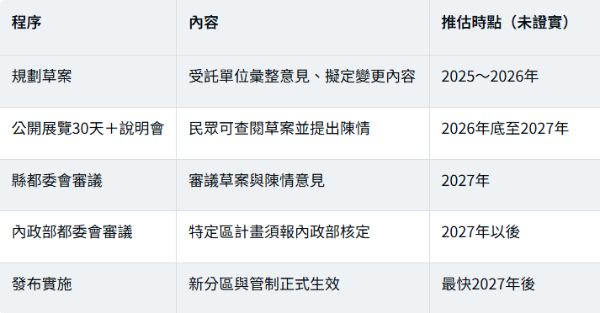

三、2026~2027程序推估:從公展到發布實施

推估依一般通盤檢討程序,並參考苗栗市專案通檢(都委會審議後再公展)的實際節奏,非縣府公告時程。

重點:即使2027年公展,從公展到發布實施通常還要經過縣、中央兩級審議,且可能因陳情或審議意見再公展。2026~2027年買進,要以「現行分區」計價。

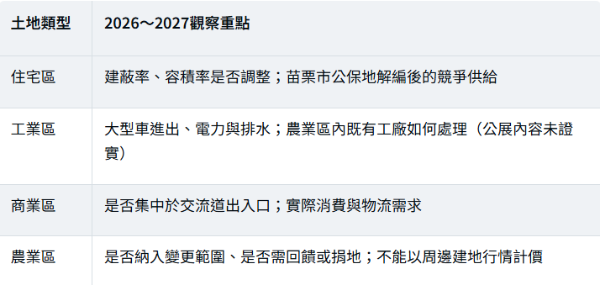

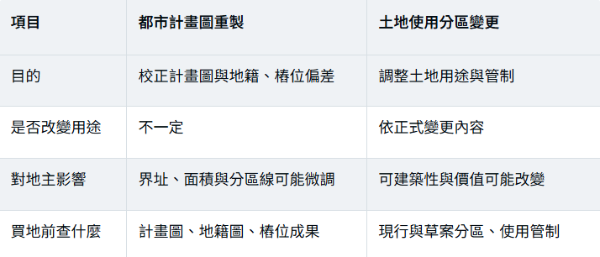

四、住宅、工業、農業區怎麼看:圖重製≠變更分區

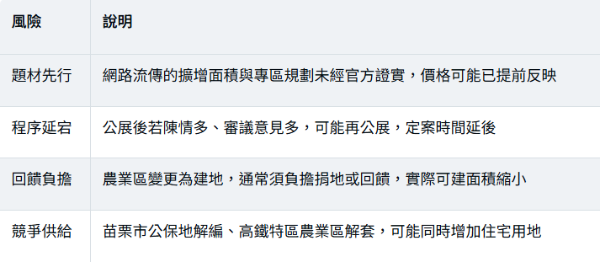

五、延伸研究:2026~2027買地前的查核與風險

六步查核

1. 以地號確認現行分區,不以仲介描述為準。

2. 比對檢討範圍:是否位於第四次通檢公告範圍內。

3. 追蹤公展草案:公展後確認該地號擬變更內容與回饋條件。

4. 查核產權與界址:圖重製可能影響分區線,交易前請測量或地政專業協助。

5. 計算開發成本:道路、排水、電力、整地與回饋負擔。

6. 評估等待成本:2027年後才可能定案,持有稅與資金成本要先算。

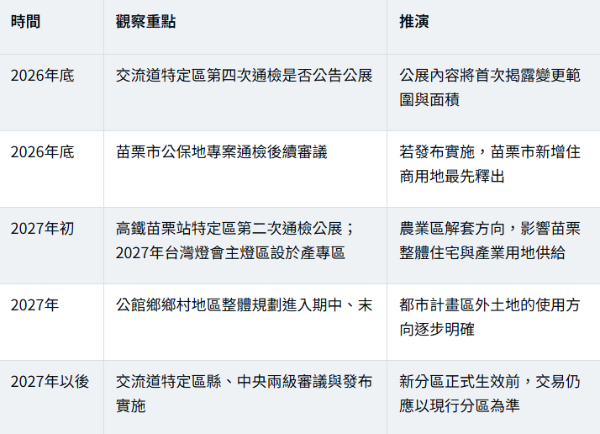

六、接下來看什麼:2026年底到2027年

推演為情境判斷,非縣府公告時程。

持有或想買苗栗交流道周邊土地?詠騰工商團隊可協助以地號查核現行分區、檢討範圍與公展進度,並比對苗栗市、高鐵特區的土地供給,讓你在2026~2027年做對進出場決策。

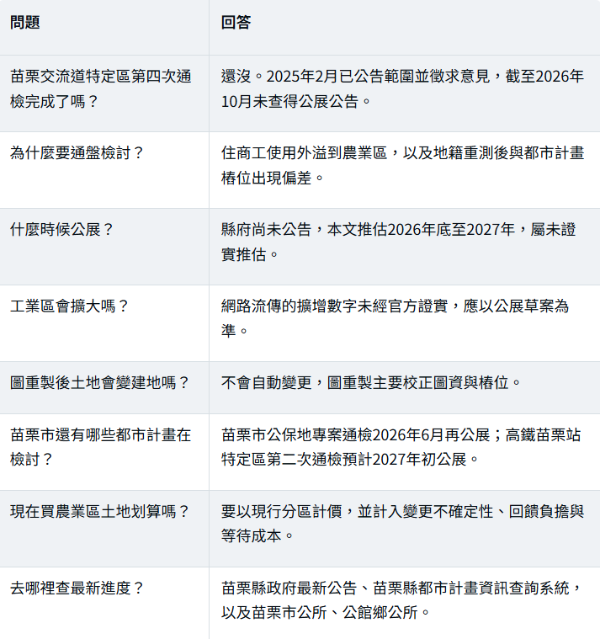

七、FAQ 常見問題

八、一句話結論

苗栗交流道特定區第四次通檢2025年已徵求意見、2026年仍未公展;2026~2027年與苗栗市、高鐵特區檢討同步推進,買地前請以現行分區計價,等公展草案出來再談變更。

詠騰工商觀點

都市計畫通盤檢討最常見的誤區,是把「啟動檢討」當成「變更確定」。我們建議地主與投資人在2026~2027年以公展草案為第一個判斷時點,並同時觀察苗栗市與高鐵特區的土地釋出量。企業若有設廠需求,應優先選擇現行即為工業區、已具合法使用條件的土地或廠房,避免把營運時程押在尚未定案的變更上。

免責聲明:本文依苗栗縣政府公告、政府採購資料及相關新聞報導整理,僅供一般資訊參考,不構成土地開發許可、法律意見或投資報酬保證。程序時點為推估,「未證實」者未能取得正式資料核對;實際分區與開發條件以主管機關最新公告及正式計畫書圖為準。
