多數文章把它寫成「雙捷運宅」。我們的切角是「時間差」:國揚光河2029年交屋,南環2031年才完工,中間至少有兩年只能使用既有的新店線與環狀線第一階段;而且預售屋受平均地權條例限制,原則上不能轉售換約,買方必須持有到交屋以後。所以真正該算的是:2029年交屋時的貸款月付,以及在南環通車前的通勤是否可行。
文章目錄
一、環狀線南北環進度一張表
二、國揚光河建案與實價資料
三、獨特切角:2029交屋、2031通車的時間差
四、總價與月付試算:不同坪數要準備多少
五、延伸研究:新店能縮小與台北核心區的差距嗎?
六、接下來看什麼:2026年底到2031年
七、FAQ 常見問題
八、一句話結論

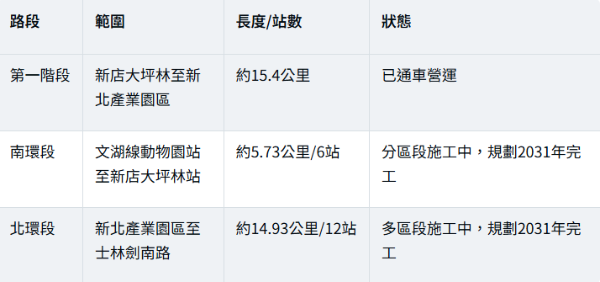

一、環狀線南北環進度一張表

南環對新店的意義:完工後,新店可經大坪林轉南環,往政大、木柵並銜接文湖線,不必繞經台北市中心。但實際效益取決於住家到哪一站、轉乘幾次,不是全新店都同步受惠。
購屋者要分三個時間點:施工期(交通改道、噪音)、完工測試期、正式營運期。2031年是「完工」目標,正式通車還須完成履勘程序。

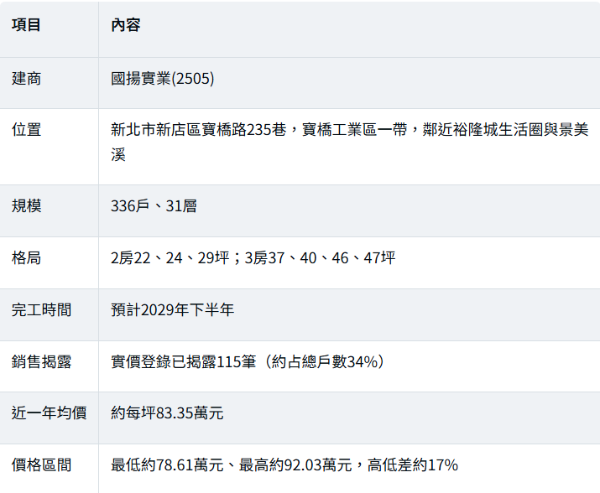

二、國揚光河建案與實價資料

資料依實價登錄彙整網站,單價口徑(是否扣除車位)以內政部實價登錄明細為準。
高低差17%代表什麼?同一建案內,樓層、景觀、座向與坪數的差異就足以拉開一成以上的價差。看實價時,要找同棟、相近樓層與相同坪數的成交比較,不要只看最高或最低單價。

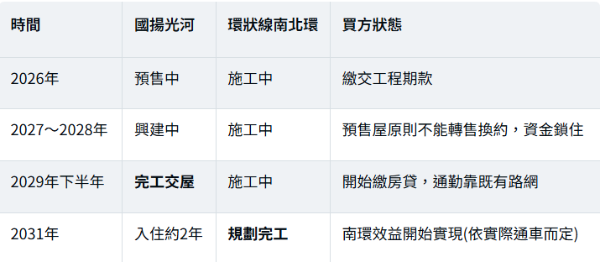

三、獨特切角:2029交屋、2031通車的時間差

三個讀法:
● 預售屋不能炒短線。平均地權條例限制預售屋轉售,交屋前很難退場,買方要準備好持有到2029年以後。
● 交屋後的頭兩年,要靠現有交通。先實際測試從寶橋路到新店線、環狀線第一階段站點的通勤時間。
● 利多可能提前反映。現在的成交價已包含部分對南環的期待,2031年後的漲幅不能預設。

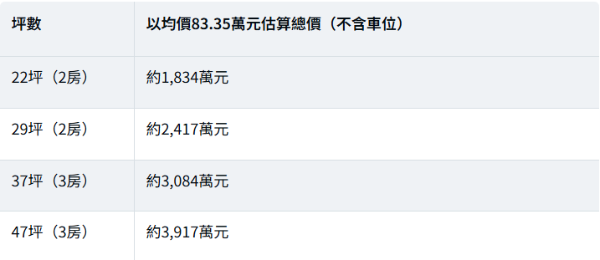

四、總價與月付試算:不同坪數要準備多少

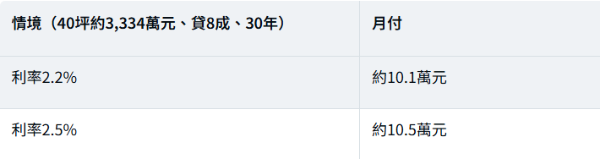

均價口徑以實價登錄為準,車位另計;利率為假設值,實際以2029年交屋時銀行核貸條件為準。
重點:2房22坪約1,834萬元,在青安3.0新北市2,500萬元房價上限內;3房多數超過2,500萬元,須以一般房貸規劃。交屋在2029年,現在的利率不代表三年後的利率,建議以至少多0.5個百分點做壓力測試。

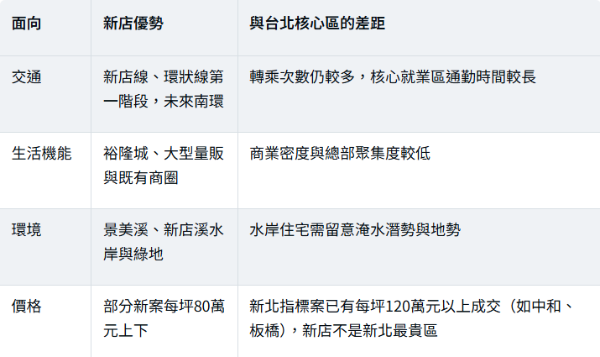

五、延伸研究:新店能縮小與台北核心區的差距嗎?

新店不需要「超越台北核心區」,它的定位是台北南側的成熟住宅區。南環能補強的是往文山、木柵與內湖的連結,而不是讓新店變成商業核心。
買新店捷運宅前六步查核
1. 以現有交通評估自住便利性。
2. 核對官方施工進度與完工時程。
3. 比較同條件實價登錄,扣除車位再看單價。
4. 實地走訪到站路線、坡度、夜間照明。
5. 確認景觀、棟距、淹水潛勢與周邊道路。
6. 以交屋時的利率做房貸壓力測試。

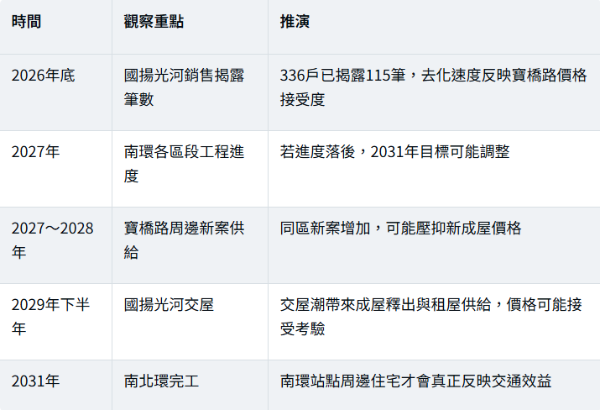

六、接下來看什麼:2026年底到2031年

推演為情境判斷,非官方或建商預測。
在新店、景美、木柵之間比較房子?詠騰工商團隊可協助比對同條件實價登錄、捷運實際步行距離與總價月付,幫你判斷利多是否已反映在價格裡。

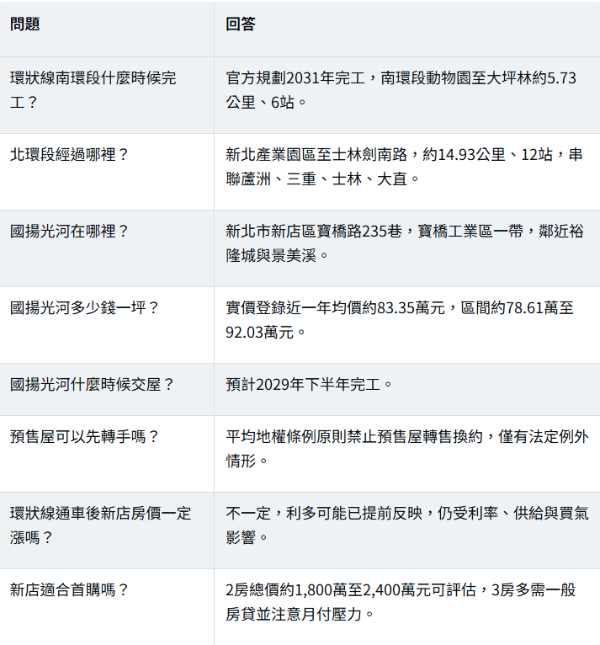

七、FAQ 常見問題

八、一句話結論
國揚光河2029年交屋、環狀線南環2031年完工,新店的交通利多要多等兩年;買預售要算的是交屋時的月付與南環通車前的通勤,而不是通車後的想像漲幅。
詠騰工商觀點
新店的價值來自成熟生活機能、既有捷運與水岸環境,南環則是中長期的加分。我們建議購屋族把交屋年、通車年與貸款條件放在同一張時間表上檢視:自住者以現有交通判斷便利性,置產者則要把預售期的資金鎖定、交屋時的利率與同區新案供給一起納入評估。
