中壢境內由西到東有大崙溪、洽溪、老街溪、新街溪、黃墘溪五條河川,都由南向北流到大園出海。同一條河,不同河段的防洪標準不一樣:桃園市管河川整治多以25年為標準、區域排水為10年,而航空城周邊河段因鄰近機場採100年。老街溪中壢段2020年前瞻工程設計為50年,下游青埔、大園段則正在提高到100年。2026年最大的變化在老街溪:經濟部「因應氣候變遷縣市管河川及排水整體改善計畫」中,桃園獲補助30億元,老街溪兩案合計14.2億元、約占一半,目標2027年底前完成徵收、2029年完工,改善約205公頃、保障約5,000位居民。我們的切角是:沿岸買房不能只看「離河多遠」,要看「在哪一段、用哪個標準」。以30年房貸期間來算,10年標準約96%會遇上一次超標洪水,100年標準約26%。
文章目錄
一、中壢五條河川一張表
二、獨特切角:同一條溪、不同標準
三、老街溪:14.2億補上下游最後一哩
四、新街溪、黃墘溪、洽溪與大崙溪
五、延伸研究:沿岸房市與查核清單
六、接下來看什麼:2026年底到2029年
七、FAQ 常見問題
八、一句話結論

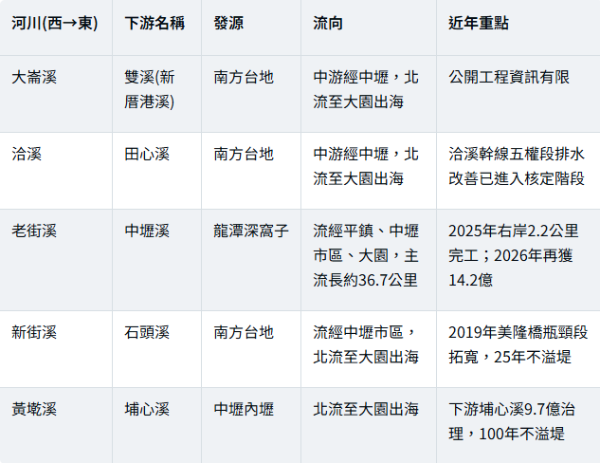

一、中壢五條河川一張表

河川名稱與流向依中壢區公所資料;老街溪長度依桃園市政府水務局資料(市管段約21.99公里,另有報導稱主流22公里)。
中壢地勢南高北低,南端海拔約170公尺、北端約70公尺。五條河都往北流,下游的青埔、大園承接整個中壢台地的雨水,這也是下游河段防洪壓力較大的原因。

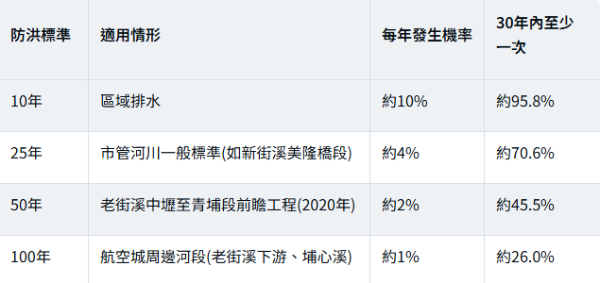

二、獨特切角:同一條溪、不同標準

以獨立年度機率試算,用於比較標準差異,不代表實際淹水機率。
三個讀法:
● 航空城範圍內的河段標準最高。因為鄰近機場,下游河段反而比中壢市區上游段的保護更好。
● 巷弄淹水多半是排水問題。區域排水只有10年標準,社區積淹要看排水幹線與抽水站,不只看河川護岸。
● 標準是「設計目標」,不是現況。老街溪下游現況堤頂比計畫高度低0.08至1.47公尺,改善工程完成前,實際保護力低於標準。

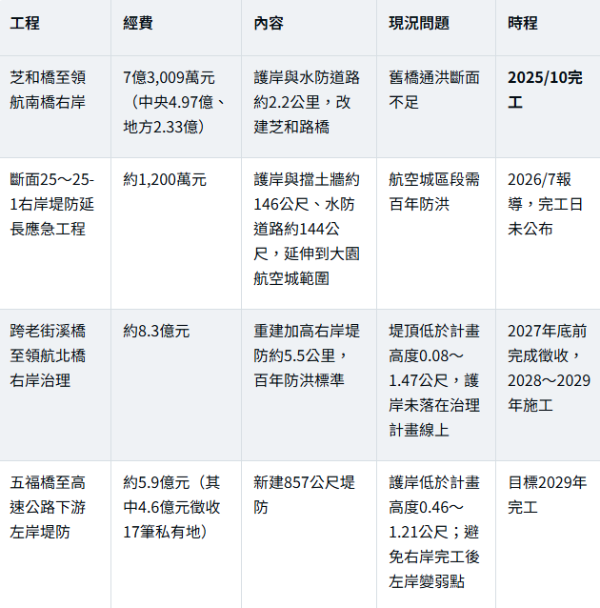

三、老街溪:14.2億補上下游最後一哩

大園河段的地主另有選擇:市府公告老街溪大園段(心園橋至老街溪橋,約1.40公里)河川區域內受限的私有地,可申請容積移轉到大園都市計畫區的建地,以取代政府逐筆價購或徵收。
老街溪的成本效益:14.2億元改善約205公頃,相當於每公頃約693萬元、每位受保障居民約28.4萬元(本文推算)。
四、新街溪、黃墘溪、洽溪與大崙溪
新街溪:市區瓶頸段已拓寬
2019年完工的美隆橋至福州橋瓶頸段,經費約2.16億元(土地取得約1.85億元、工程約3,000萬元),河道由18~22公尺拓寬到約25公尺,新建護岸約224公尺,達25年不溢堤。土地費占了八成五,說明市區河道拓寬的難處在取得土地。
黃墘溪:上游重水質、下游拚防洪
黃墘溪上游源自內壢,過去以水質改善與公私協力認養為主;下游段稱埔心溪,由機場公司出資9.7億元治理,防洪標準由25年提高到100年,目標2027年3月招標。
洽溪與大崙溪:資料較少
洽溪幹線五權段排水改善已完成核定階段生態檢核,屬區域排水系統;大崙溪近年公開工程資訊有限,具體標準與進度未證實,購屋前建議直接查詢水務局治理計畫。

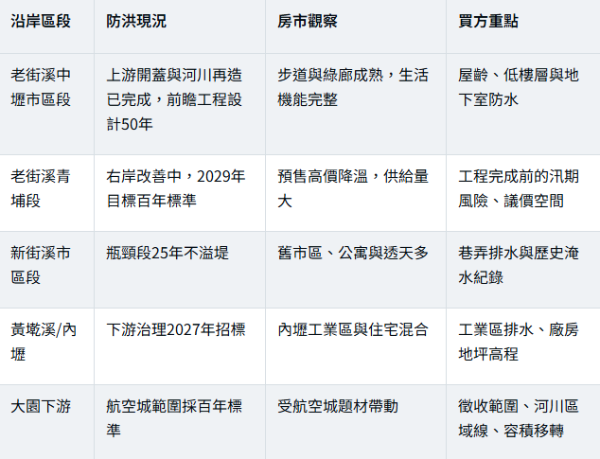

五、延伸研究:沿岸房市與查核清單
房市現況:青埔降溫,河岸題材不是保證
住展雜誌彙整實價登錄資料,2026年青埔預售最高單價約63.3萬元/坪,2025年同區最高約82.6萬元,相差約19.3萬元,原因包括新案買氣轉弱、指標案延後推出。河岸景觀與綠廊是加分,但價格仍取決於供給與買氣。

沿岸買房五步查核
1. 查淹水潛勢圖:經濟部水利署防災資訊服務網。
2. 查歷史淹水:問社區管委會、里辦公室,看過去颱風豪雨紀錄。
3. 查河段標準與進度:水務局治理計畫與工程公告,確認是否在改善範圍內。
4. 看建物條件:地下室防水閘門、機電設備是否設在高處、一樓地坪高度。
5. 查土地限制:河川區域線、用地徵收範圍與建築退縮規定。

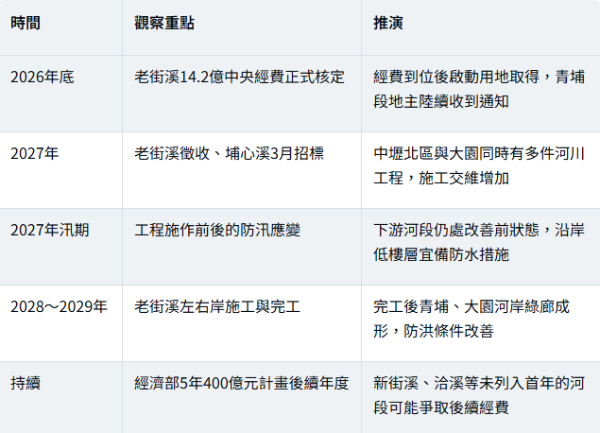

六、接下來看什麼:2026年底到2029年

推演為情境判斷,以主管機關公告為準。
中壢、青埔、內壢的住宅、店面或廠房,在河岸哪一段、適用哪個防洪標準?詠騰工商團隊可協助查核淹水潛勢、河川區域線、使用分區與周邊成交行情,讓河岸題材回到可驗證的條件。

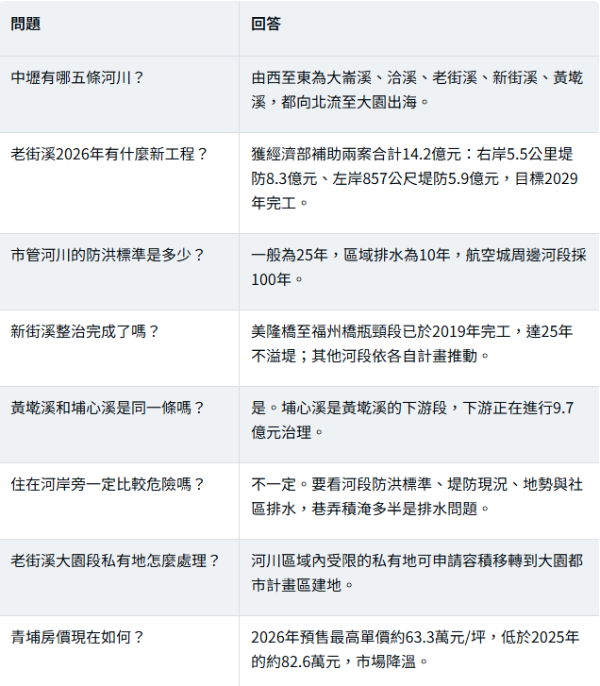

七、FAQ 常見問題

八、一句話結論
中壢五條河川的風險不在「離河多近」,而在「哪一段、什麼標準、工程做完沒」;老街溪14.2億2029年完工前,青埔與大園下游仍是最需要查核的河段。
詠騰工商觀點
河川整治會改變沿岸的居住品質與土地條件,但效果是分段、分年出現的。我們建議買方把防洪標準、工程完工年與淹水潛勢當成和屋齡、坪數一樣的基本規格。對沿岸地主,先確認是否落入用地或河川區域範圍,再評估協議價購、徵收或容積移轉哪一種對自己最有利。
免責聲明:本文依中壢區公所、桃園市政府水務局公開資料及相關新聞報導整理,僅供一般資訊參考,不構成不動產買賣、投資、徵收補償或法律建議。工程經費、範圍與時程以主管機關最新公告為準;機率與成本為推算,「未證實」者未能取得正式資料核對,推演為情境判斷。
