台中市的特定工廠用地計畫核定案已從2025年2月偉晉機械、仟瀚企業的第26、27案,增加到2026年8月寶達精業、吉律工業的第51、52案。用地計畫核定後,業主還要繳回饋金(變更面積×核定當期公告土地現值×50%)、留設隔離綠帶、在屋頂設置太陽光電,並在核定後2年內完成工廠登記。審查辦法最新修正於2026年3月18日。多數文章強調「申請期限到2032年」,但真正的期限是2040年3月19日:特定工廠登記到期,土地與建物合法化全部要完成,展延也不能超過這一天。更容易被低估的是:申請面積未達2公頃、與農地相鄰的廠地,隔離綠帶至少要占申請面積的30%。合法化之後,能蓋廠房的面積可能比現在更小,這會直接影響重建、擴廠與日後買賣的價值。
文章目錄
一、看懂案例與數據:台中核定進度與法規重點
二、獨特切角:合法化後,能蓋的廠房可能變小
三、為什麼成本常被低估?回饋金與時程試算
四、延伸研究:買賣、出租、接班怎麼看特登廠房
五、名詞解釋
六、接下來看什麼:2027年到2040年倒數
七、FAQ 常見問題
八、一句話結論
一、看懂案例與數據:台中核定進度與法規重點

1. 台中用地計畫核定案例

依台中市政府及媒體公開資訊整理。寶達精業2025年營收約7.5億元,預估合法化後可成長至約8.6億元、增加35個就業機會。
台中約有4,900家機械產業廠商,約占全台35%,光烏日區就有892家納管工廠。核定案從27件增加到52件花了約一年半,相對於納管工廠總數仍是少數。

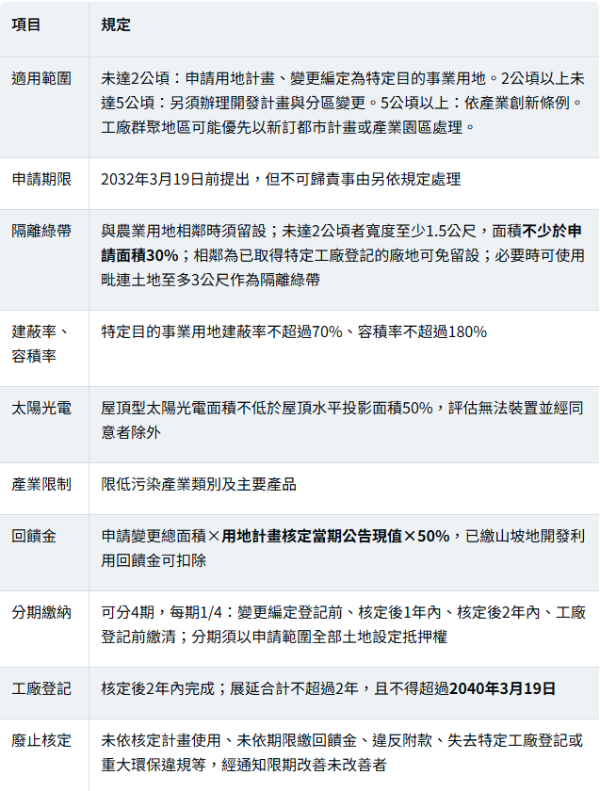

2. 審查辦法重點(2026年3月18日最新修正版)

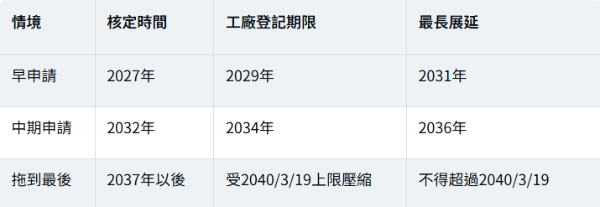

3. 三個期限一起看

二、獨特切角:合法化後,能蓋的廠房可能變小

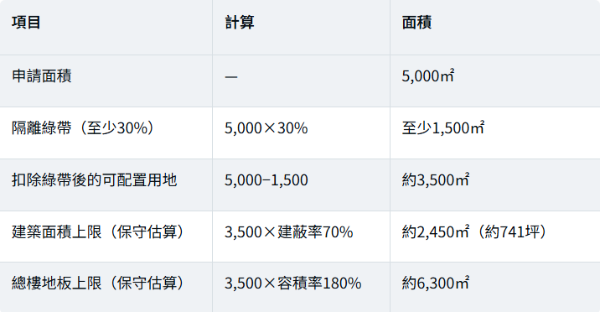

以一筆5,000平方公尺(約1,512坪)、四周都是農地的特定工廠廠地為例(假設情境):

保守估算以扣除綠帶後的面積計算建蔽與容積;實際計算基礎、防火間隔、退縮與配置,以核定用地計畫書與建築師簽證為準。
重點:許多農地工廠現況是「整塊地幾乎蓋滿」。合法化後要留綠帶、防火間隔與排水設施,一樓可用的廠房面積可能比現在少一半左右。想重建或擴廠的企業,要用「合法化後的配置圖」規劃產線,而不是現在的廠房面積。
降低綠帶負擔的兩個方式
● 相鄰已是特登廠地:與已取得特定工廠登記的廠地相鄰的那一側可免留設隔離綠帶,鄰近廠商一起規劃可能較有效率。
● 使用毗連土地:必要時可使用毗連土地至多3公尺作為隔離綠帶,並納入申請範圍,但須取得該土地的使用權利。
三、為什麼成本常被低估?回饋金與時程試算

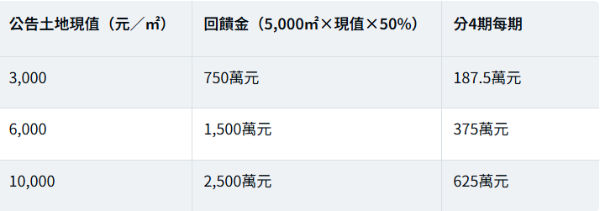

1. 回饋金試算(5,000㎡,假設情境)

假設數字;實際以申請變更總面積及用地計畫核定當期公告現值計算,可扣除已繳山坡地開發利用回饋金。
2. 回饋金以「核定當期」現值計算
116年公告土地現值將於2027年1月1日公告。若所在地區現值上調,2027年才核定的案件,回饋金會跟著提高;現值持平或下修的地區則影響不大。核定時點落在年底或年初,可能讓同一塊地的回饋金不同。

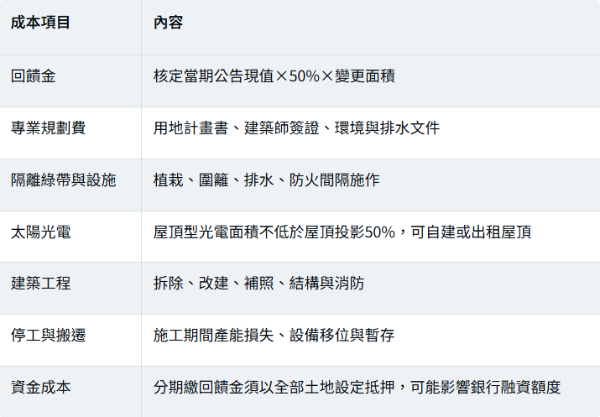

3. 總成本不只回饋金

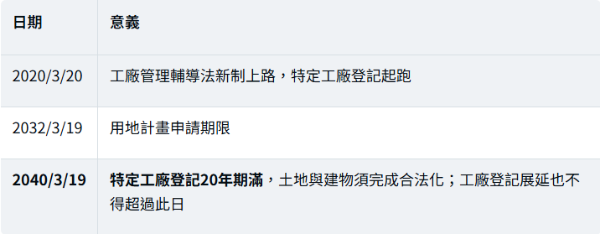

4. 時程倒推:別把2032年當成截止日

依「核定後2年內工廠登記、展延合計不超過2年」推算,未計審查與補正時間。

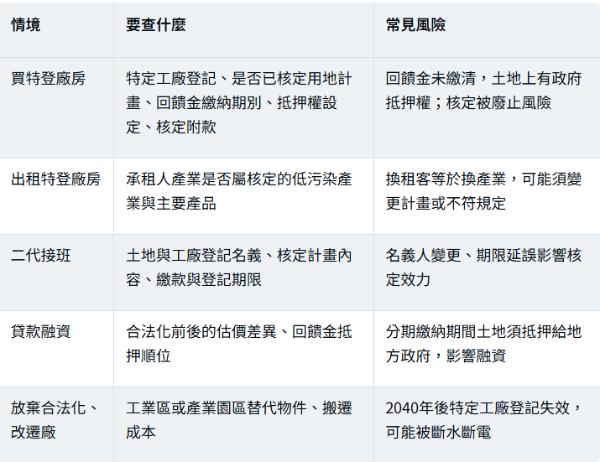

四、延伸研究:買賣、出租、接班怎麼看特登廠房

買方特別注意:「正在合法化」「用地計畫已核准」都不代表已完成。請要求賣方提供核定函、回饋金繳納證明、使用地證明書與工廠登記資料,並在契約中寫明後續義務與期限由誰負責、未完成時如何處理。
合法化還是遷廠?
若回饋金加上重建成本,接近在工業區購地或購買合法廠房的成本,或合法化後的配置不符產線需求,遷到既有工業區或產業園區可能更划算。合法化的價值在於保留原址、員工與客戶關係,代價是時間、回饋金與可用面積的縮減。

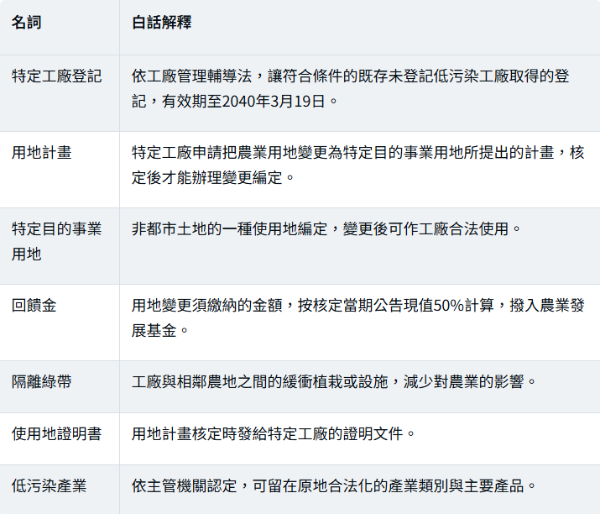

五、名詞解釋

六、接下來看什麼:2027年到2040年倒數

2027年推演:台中一年半新增約25件核定案,若各縣市速度相近,越接近2032年,申請與審查會越擁擠,專業規劃人力與審查時程都可能成為瓶頸。同時,一批不打算或無法合法化的特登工廠,會在2030年代逐步轉向買工業區廠房或租用合法廠房,帶動各地既有工業區中小型廠房的需求。以上為情境推估。
正在評估特登廠房要合法化、重建,還是遷到工業區?或想買賣、承租特登廠房?詠騰不動產可協助比較合法化後的可用面積與成本,搜尋工業區合法廠房替代方案,並在交易前查核核定函、回饋金繳納與抵押權狀況。歡迎來電或線上諮詢。

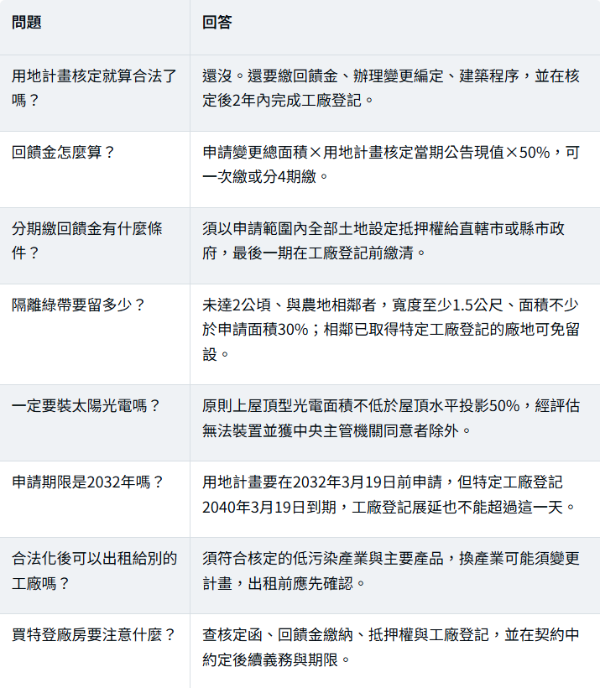

七、FAQ 常見問題

八、一句話結論
特定工廠合法化的真正期限是2040年,真正的成本是回饋金加上被綠帶吃掉的面積;先算清楚合法化後還剩多少可用廠房,再決定要留、要建還是要遷。
詠騰工商觀點
我們接觸許多特登工廠業主,最常見的誤判是把「核定」當成終點、把「2032年」當成期限。實際上,回饋金按核定當期公告現值計算、30%隔離綠帶會壓縮可建面積、核定後2年內就要完成工廠登記,每一項都會影響資金與產線規劃。建議業主同時準備兩套方案:一套是原址合法化的總成本與配置,一套是遷到工業區合法廠房的成本與時程,比完再決定,才不會花了錢合法化,卻得到一間不合用的廠房。
免責聲明:本文依《工廠管理輔導法》、《特定工廠申請變更編定為特定目的事業用地審查辦法》(2026年3月18日最新修正)、台中市政府及公開報導整理,僅供一般資訊參考,不構成法律、土地規劃或稅務建議。文中面積與回饋金為假設試算,實際以主管機關核定內容與個案條件為準。
