臺南西北工業帶怎麼選?台南產業園區、工8、工9、七股科工區一次比

沿著台17線、台61線往北,臺南西北側已串成一條工業帶:南端是成熟營運的台南產業園區(原臺南科技工業區,約494公頃),往北是細部計畫已發布的土城工業區(工8)、仍在市都委審議的安南工9(附)(約10.21公頃),最北端是已交地建廠的七股科技工業區(約141公頃)。多數比較文章只比面積和產業,但這四區真正的差別是「走到開發的哪一個階段」:一區已滿載營運、一區正在建廠、一區有計畫待開發、一區還在審議。企業選區,其實是在選「多快能投產」;地主與投資人選區,則是在選「還剩多少增值階段」。本文用這條時間軸重新排列四區。

文章目錄

一、四區一張表:面積、產業、現況
二、獨特切角:四區是同一條工業帶的四個開發階段
三、為什麼這條工業帶會往北長?合理嗎?
四、延伸研究:依企業需求怎麼選
五、名詞解釋
六、接下來看什麼:2026至2027年觀察清單
七、FAQ 常見問題
八、一句話結論

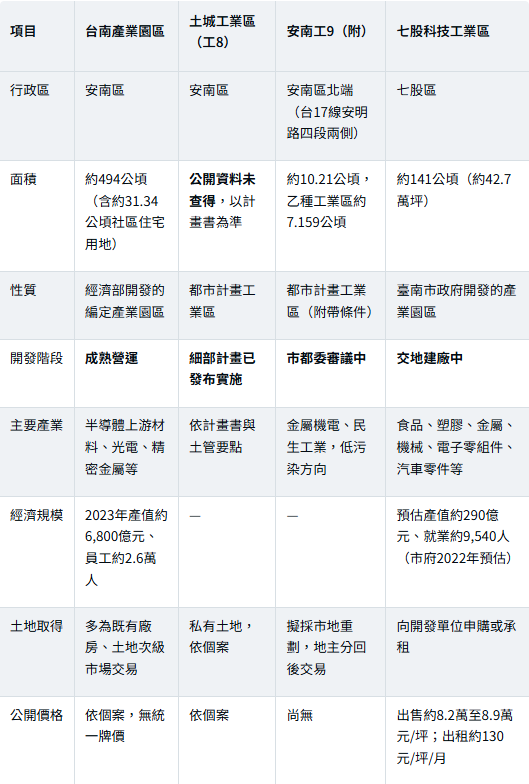

一、四區一張表:面積、產業、現況

七股科工區價格與招商數據為2026年初公開資訊;台南產業園區產值、員工數為2023年數據。各區面積以官方計畫書為準。

各區重點補充

● 台南產業園區:規劃之初定位為南科的衛星園區,聚集奇異、可成、友達、台灣成膜、台灣東洋等廠商。園區內另有社區住宅用地,已帶動住宅大樓開發。

● 土城工8:市府明確指出,「擬定臺南市安南區土城工業區(工8)細部計畫案」已發布實施,與工9同樣位在台南產業園區北側。細部計畫發布不等於全區已開闢,個別土地能否建築,仍要查地籍、道路與土管。

● 安南工9(附):2026年4月24日完成市都委第3次專案小組,排入2026年10月5日第150次市都委會(結論以公告為準),擬以市地重劃開發。

● 七股科工區:截至2026年1月已有38家完成購地、18家取得建照、3家動工,最快2026年下半年投產;購地廠商須2年內完工、3年內取得工廠登記。

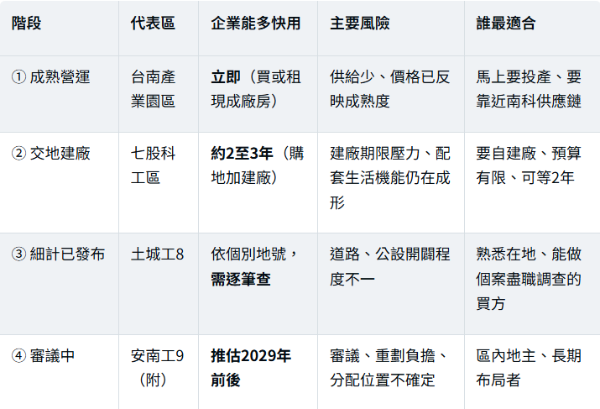

二、獨特切角:四區是同一條工業帶的四個開發階段

把四區按「離投產多遠」排列,選址邏輯會清楚很多:

重點:階段越前面,確定性越高、增值空間越少;階段越後面,價格可能越有空間,但時間與程序風險越大。企業與投資人看同一張表,結論會相反。

另一個被忽略的訊號:新吉工業區已滿

臺南市府2026年7月公布,市府管理的新吉工業區土地與廠房已全數售出並租滿。安南北側鄰近的成熟工業區沒有新增供給,需求自然往北溢流到七股科工區,再往工8、工9等都市計畫工業區延伸。這是西北工業帶接下來3年最實際的推力。

三、為什麼這條工業帶會往北長?合理嗎?

合理的部分

● 交通骨幹已在:台17線南北串連,台61線西濱快速道路銜接南北;市府資料指出七股科工區距台南科技工業區約10分鐘、距南科約25分鐘車程。

● 產業分工:台南產業園區偏向材料與光電,七股科工區偏向傳產升級與零組件,工9以金屬機電與民生工業補中小型缺口,彼此較少直接競爭。

● 未登記工廠合法化:工9計畫書提到要配合未登記工廠清理政策,西北農業區內的既有工廠需要合法落腳點。

需要保留的部分

● 低窪與淹水潛勢:安南、七股地勢低平,各區都規劃滯洪池,但實際防洪成效要看工程設計與區域排水。

● 生活機能落差:越往北,員工通勤、住宿與餐飲配套越薄,招工成本可能提高。

● 電力與用水:七股科工區規劃變電所與服務中心共構;其他區需個案確認供電容量。

● 規模不對稱:工9僅約10公頃,對整條工業帶的供給影響有限,不宜過度放大題材。

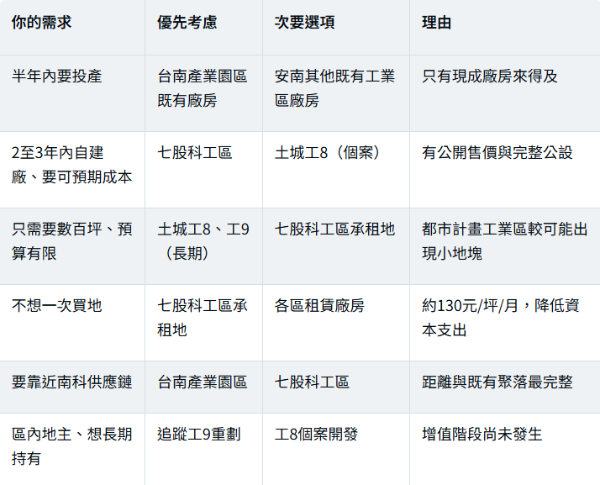

四、延伸研究:依企業需求怎麼選

補充:臺南另有中西區約30.23公頃的「臺南科技產業專區」,以區段徵收開發、定位為研發與營運總部,內政部已於2025年7月核定開發範圍及抵價地比例。它偏向研發辦公而非製造,和西北工業帶是互補而非替代。

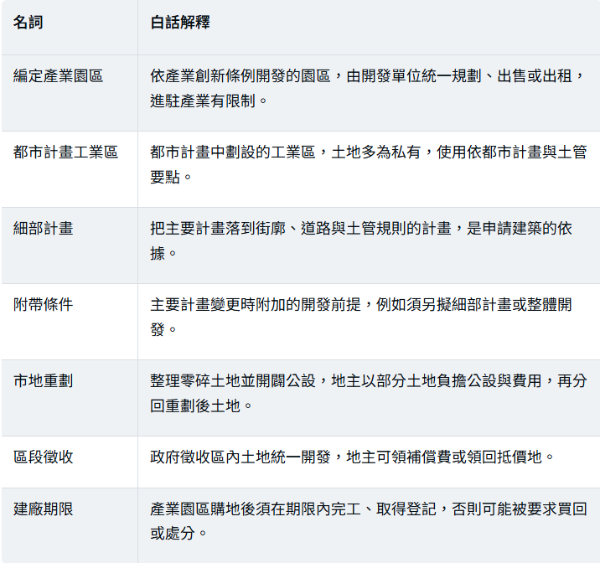

五、名詞解釋

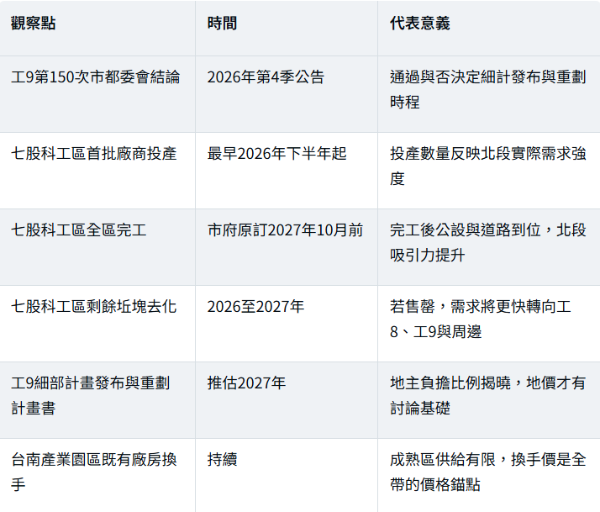

六、接下來看什麼:2026至2027年觀察清單

2027年推演:若七股科工區如期完工、剩餘土地去化,西北工業帶的價格錨點會從「七股牌價」轉向「次級市場成交」,工8、工9這類私有工業地的議價空間將取決於重劃與道路開闢進度。反之,若投產速度不如預期,北段可能出現建廠期限壓力下的轉售物件,買方反而有機會。以上為推估情境。

要在臺南西北工業帶找地、找廠房,或想知道自己的土地在哪個開發階段?詠騰不動產專注工業地產與廠房仲介,可協助比較台南產業園區、七股科工區與安南都市計畫工業區物件,代查地籍、分區與重劃進度,依投產時程與預算給出選址建議。歡迎來電或線上諮詢。

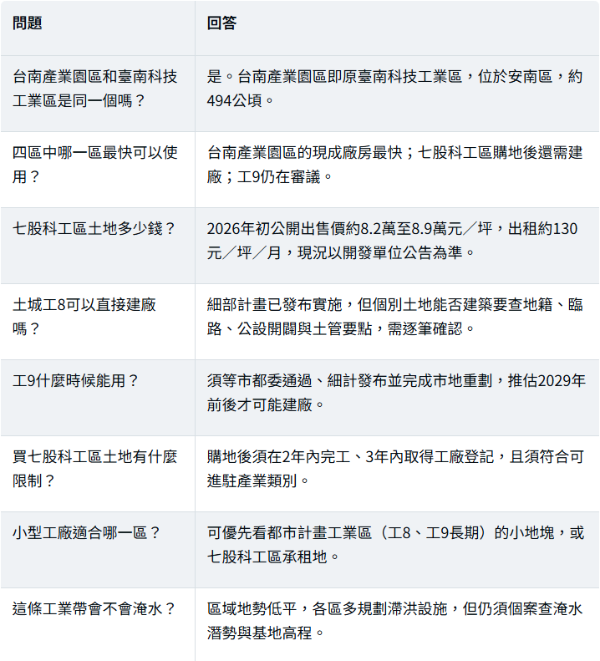

七、FAQ 常見問題

八、一句話結論

臺南西北工業帶四區的差別不在面積,而在開發階段:要快選台南產業園區,要自建選七股,要小地塊或長期布局再看工8與工9。

詠騰工商觀點

新吉工業區已滿、七股科工區建廠潮啟動,臺南西北的工業需求正在一路往北推。我們觀察,未來兩年最缺的是500坪以下、可合法建築、臨路條件好的工業地與中小型廠房,這正是工8、工9與既有廠房次級市場的機會。建議企業先確定「投產時間」再決定區位;地主則應掌握自己土地所處的開發階段,不要用成熟園區的價格去想像審議中的土地。

免責聲明:本文依臺南市政府、經濟部相關公開資訊及公開報導整理,僅供參考,不構成投資、法律或稅務建議。各區面積、價格、審議結論與開發時程,均以主管機關最新公告及核定計畫書為準;文中2027年推演為情境推估。
