竹南科周邊禁建:是科技高地「進度條」還是進場燈?地主與買方必看

竹南、頭份能否成為桃竹苗下一個科技產業高地?截至2026年9月,輪廓比兩年前更清楚:「竹南科學園區暨周邊地區特定區」已完成兩大都市計畫整併(約694公頃),第一階段通盤檢討持續推進,最新進展是——依苗栗縣政府公告,部分變更範圍(第4案、第5案)自2026年9月14日起實施禁建,期限至2028年9月14日,代表政府正為後續都市計畫變更與整體開發管控土地使用。

但別急著把「禁建」當利多。禁建其實是一體兩面:它是都市計畫向前推進的「進度條」,卻也是土地被凍結的「紅燈」——同一件事,對想長期發展的地主與對想短線進場的投資客,意義正好相反。更關鍵的是,整併、通盤檢討與禁建,都不等於土地立即變更、更不代表園區即將全面動工。苗北能否真正形成科技生活圈,仍取決於中央審議、土地取得、交通、水電排水與產業投資能否同步落實。以下用時間軸、禁建三誤會與依地號查證清單,帶你把題材拉回落實。

本文目錄

一、看懂進度:整併→通盤檢討→禁建 時間軸
二、核心切角:禁建的雙面性與三個誤會
三、苗北的科技聚落條件與缺口
四、延伸研究:桃竹苗大矽谷實況與交通排水
五、名詞解釋
六、企業與土地買方:依地號查證清單
七、常見問題 FAQ
八、一句話結論

一、看懂進度:整併→通盤檢討→禁建 時間軸

結論先講:苗北的整合是一步步推進的都市計畫程序,不是一次到位;每一步都只是「往前」,不是「完成」。

1. 2025/3「竹南科學園區暨周邊地區特定區」主要計畫及第一階段細部計畫陸續發布實施,整併原「新竹科學園區竹南基地暨周邊地區特定區」與「高速公路頭份交流道附近特定區」,第一階段約694公頃。

2. 2025/4/2第一階段通盤檢討草案公開展覽,並於4/21竹南鎮、4/22頭份市舉辦說明會,處理土地使用、交通、公共設施與開發方式等實質議題。

3. 2025下半年部分變更經苗栗縣都市計畫委員會審決(部分案別9/30審決),依程序送中央;截至2026年初,部分主要計畫仍在內政部都委會專案小組審議。

4. 2026/8/20依苗栗縣政府公告,通盤檢討變更明細表第4案、第5案範圍,經行政院核定實施禁建。

5. 2026/9/14第4案、第5案範圍開始禁建,至2028/9/14止(兩年)。

6. 2026/8–9國道一號楊梅至頭份段拓寬相關主要計畫(8月)、土牛溪排水水防道路相關變更(9/16)陸續發布實施。

查證提醒

上述禁建之案別(第4、5案)與日期,係依苗栗縣政府公告整理。是否落在禁建範圍、期限與可否申請施工,務必以地號向苗栗縣政府、竹南鎮公所或頭份市公所查詢正式都市計畫圖與公告為準,勿僅憑仲介口頭說明。

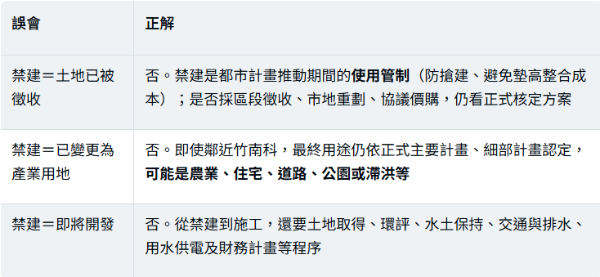

二、核心切角:禁建的雙面性與三個誤會

結論先講:禁建代表都市計畫在推進(利長期發展),但也代表土地被凍結(不利短期利用)。看到禁建就想進場,往往是把訊號讀反了。

禁建期間,依公告原則上禁止:建築物新建、增建、改建、變更地形、大規模採取土石;符合特定條件需施工者,須依相關辦法申請,不能自行動工。對地主而言,這代表土地在兩年內用途受限、且可能面臨後續徵收或重劃;對短線投資客而言,「凍結中的土地」流動性與可用性都下降。

⚠️ 重要提醒:「禁建」或「都市計畫通過」都不等於區域會在短期內全面開發。它是進度,不是進場燈;買在禁建範圍內的土地,禁建期間可能無法依原計畫新建、增建或改建。

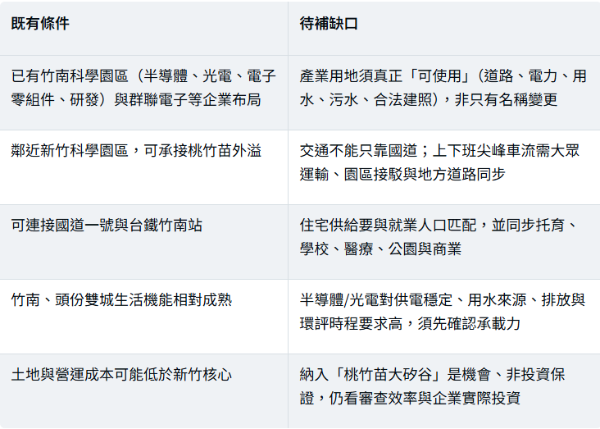

三、苗北的科技聚落條件與缺口

結論先講:竹南、頭份確實具備承接科技外溢的底子,但要成為「科技高地」,還缺產業用地可用性、交通、住宅配套與水電環境承載。

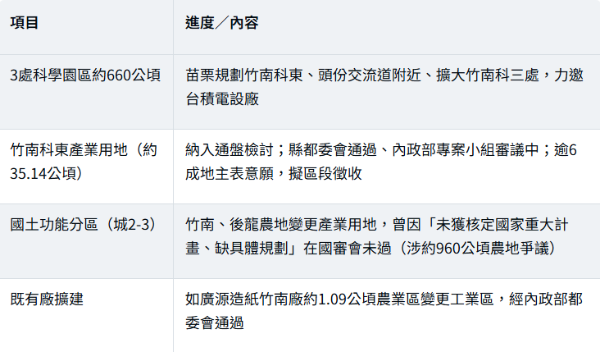

四、延伸研究:桃竹苗大矽谷實況與交通排水

結論先講:大矽谷把苗北放進政策地圖,苗栗也端出多處產業用地;但土地變更在中央審議並非一路綠燈,農地變更更曾遇阻。

交通與排水同步推進:國道一號楊梅至頭份段拓寬將改善桃竹苗國道容量(部分主計2026年8月發布),但頭份交流道周邊尖峰、物流車流與地方道路銜接仍待改善;土牛溪排水水防道路相關變更(2026/9/16發布)則同時處理區域排水與防洪——園區與住宅增加後不透水面積擴大,滯洪設施是否足夠,直接影響開發安全。

執行變數提醒
國審會對農地變更產業用地的把關,說明「桃竹苗大矽谷」在土地端並非一路綠燈:需有中央核定的重大建設或明確劃設依據才易過關。這也是「題材」與「落實」之間,最容易被忽略的一關。

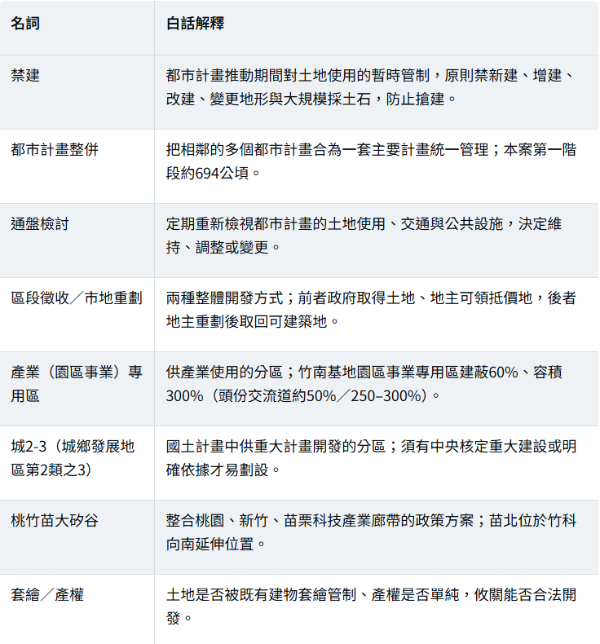

五、名詞解釋

六、企業與土地買方:依地號查證清單

結論先講:不論買產業用地或住宅地,都別只憑「鄰近竹南科」「大矽谷」題材,先依地號查清下列項目。

1. 是否落在禁建或都市計畫變更範圍。以地號向苗栗縣政府/竹南鎮公所/頭份市公所查正式都市計畫圖與公告。

2. 土地使用分區與使用地類別、容許使用項目。確認可否作預定用途(工廠、倉儲、住宅等)。

3. 建蔽率、容積率與聯外道路寬度。影響可建量體與物流動線。

4. 電力、用水、污水與排水條件。科技製造尤其在意供電穩定、用水來源與排放。

5. 是否涉及徵收或整體開發(區徵/重劃)。攸關取得方式、時程與補償/抵價地。

6. 有無污染、套繪或產權問題。影響能否合法開發與融資。

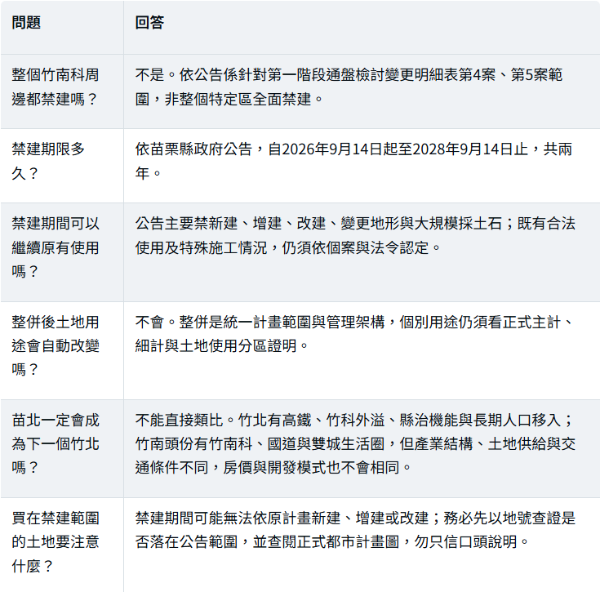

七、常見問題 FAQ

八、一句話結論

苗北的科技高地「已有輪廓、仍在落實」:竹南科周邊禁建是都市計畫推進的進度條,不是進場燈。該追蹤的不是短期土地價格,而是都市計畫何時定案、產業用地何時可使用、交通與水電排水能否同步到位——買地前,先依地號查清都市計畫、禁建範圍與開發方式。

詠騰工商觀點

竹南、頭份的整合發展是真的在往前走——從2025年的整併與通盤檢討,到2026年的部分範圍禁建與交通、排水計畫發布。但「往前」不等於「完成」:禁建、都市計畫通過、大矽谷題材,都只是過程中的節點。對企業與土地買方,真正的關鍵是把每個訊號放回「能不能合法使用、何時能使用」的框架,而不是被題材帶著跑。

尤其提醒兩點:其一,禁建對地主與短線投資客的意義相反,進場前務必以地號確認範圍與可用性;其二,產業用地的價值來自「合法用途+基礎設施+企業需求」,光有「鄰近竹南科」不足以支撐。詠騰工商團隊長期關注桃竹苗與北台灣的產業與住宅不動產,可協助企業與投資人查證分區、禁建範圍、開發方式與營運條件。

免責聲明:本文依截至2026年9月可查得之苗栗縣政府、內政部及公開報導整理。文中禁建之案別(第4、5案)、行政院核定與起訖日期係依苗栗縣政府公告整理,個案是否落於禁建或變更範圍、可否施工,一律以地號查詢之正式都市計畫圖及主管機關公告為準。都市計畫整併、通盤檢討、大矽谷產業用地劃設與交通排水工程之範圍、時程與核定狀態仍可能調整。本文為市場資訊整理與觀點分享,不構成投資、估價、法律或不動產交易建議,決策前應查核產權、分區、用途與主管機關最新公告並諮詢專業人士。內文若有未證實之說法,均已標註或不予採用。
