半導體 2030 吃掉全台 1/4 用電!電力如何重畫桃園工業土地價值

買工業地,看的不再只是「一坪多少」,而是「買下之後,能不能、以及多快接到需要的電」。而且這不是空泛的趨勢喊話。台電估算 2026 至 2030 年,半導體與 AI 相關產業新增用電將突破 5GW(500 萬瓩),年均增量是過去 10 年的 2 倍以上;半導體用電占比更將從 2026 年的約 17.7% 升到 2030 年的約 24.3%——等於全台每四度電,就有一度給半導體。真正的重點在於:卡住企業的往往不是「台灣夠不夠發電」,而是「電網、變電與併網時間」;政府甚至已經開始用「電力」來指定土地——把資料中心導引到大潭等電廠旁。這篇用數據把話講清楚。

本文目錄

一、看懂數據:用電需求到底有多大
二、獨特切角:缺的不是電,是「電網」和「時間」
三、為什麼「電力自給率高」不等於「這塊地有電」
四、延伸研究:桃園為何是關鍵+用電大戶的隱形成本
五、名詞解釋
六、企業選址接下來看什麼(評估表)
七、常見問答 FAQ
八、一句話結論

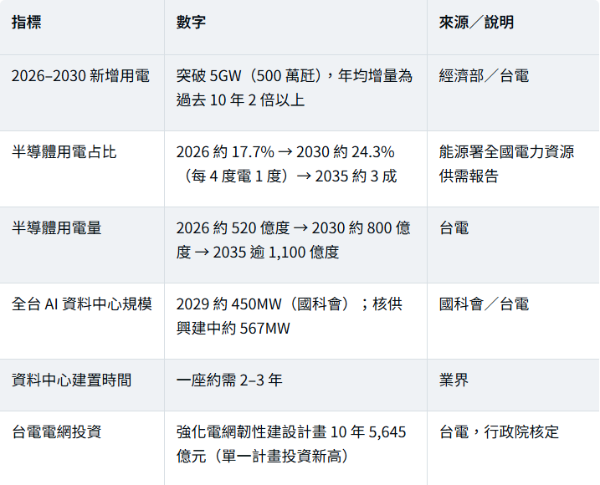

一、看懂數據:用電需求到底有多大

結論先講:這一波用電成長,集中在半導體與 AI,且規模與速度都遠超過去。

一個生動的比喻:台電董事長曾文生曾用球類形容不同用電——民生像乒乓球、工商像棒球、科學園區像保齡球,而資料中心像「鉛球」,光是兩個機櫃的用電,就超過整棟台電大樓。這說明資料中心的用電密度,已是另一個量級。

二、獨特切角:缺的不是電,是「電網」和「時間」

結論先講:對企業選址而言,真正的門檻不是「台灣總發電量夠不夠」,而是「電能不能在你要的時間、送到你這塊地」。

這一點連台電都直說了:近年不少大企業在決定投資前,會先找台電確認供電能力,甚至有企業直接收購舊廠、就為了盡快取得產能與電力。官方也點明,未來的電力挑戰「已不再只是發電量是否足夠,而是供電結構與電網韌性能否同步提升」。換句話說,瓶頸從「發電」移到了「輸電、變電、配電與併網時程」。

發電夠不夠(總量)→ 但真正卡關的是 → 電網容量+變電所距離+併網排隊時間 → 決定你這塊地「多快能通電、能通多少」
更關鍵的是,政府已經開始用電力來「指定」土地。經濟部有條件鬆綁桃園以北 5MW 以上的 AI 資料中心申設,但限定必須設在大潭、協和等電廠附近約 2 公里範圍內;台電的「電廠直供園區」計畫,也規劃由大潭電廠直供桃園工業區、新北產業園區,通霄與離岸風電直供竹科、興達直供南科橋科。這代表:哪裡有電、能就近併網,哪裡就更適合高耗能產業落地——電力正在重畫產業土地的地圖。

持平補充:經濟部強調已將半導體與 AI 用電納入管理,年底有大型燃氣機組上線、到 2034 年供電無虞;也有專家認為台電對 AI 新增用電的預期可能偏高,需求明顯放大的時點也許落在 3~5 年後。因此「電力是選址變數」是趨勢共識,但「缺不缺、何時緊」仍有不同判斷,企業應以個案的實際供電條件為準,不必被極端說法帶著走。

三、為什麼「電力自給率高」不等於「這塊地有電」

結論先講:縣市層級的電力數據只能理解能源結構,不能當成「特定土地一定有電」的保證。

電力要從電廠送到你的廠房,中間要經過「發電 → 輸電 → 變電 → 配電 → 企業端」。任何一個環節的容量不足,都會成為你用電的天花板。一個縣市發電很多,不代表你看中的那塊地附近變電所有餘裕、線路能承載、併網不用排很久。所以企業看地時,該問的不是「這個縣市電多不多」,而是「這一塊地的實際供電條件、可申請契約容量、以及要等多久」。

重要提醒:各土地的實際供電條件、可申請契約容量與併網時程,務必向台灣電力公司及相關單位個案確認,切勿以縣市總量數據推斷。

四、延伸研究:桃園為何是關鍵+隱形成本

桃園:交通、產業與能源設施高度集中

從選址角度看,桃園同時擁有國際機場、國道系統、高鐵台鐵、大量工業區與產業園區,是台灣重要的製造與物流基地。更關鍵的是能源條件:大潭電廠(位於桃園觀音)是台灣重要的大型燃氣電廠,且被列入「電廠直供桃園工業區」的規劃;桃園以北的大型 AI 資料中心也被導引到大潭一帶。這讓桃園在「交通到得到+土地買得到+電力接得到」三項條件上,具備相對完整的區位優勢。對大溪、八德、平鎮等地的工業土地與廠房評估,除了交通,更應同步檢視電力、道路、使用分區與既有產業聚落。

隱形成本一:用電大戶條款

大用電企業別忽略一筆隱形成本。依「用電大戶條款」,契約容量達 5,000 瓩(kW)以上的用戶,須在 5 年內設置至少契約容量 10% 的綠能(可自建綠能、購買綠電及憑證、設置儲能或繳代金),目前已有約 300 多家企業被納管,涵蓋電子、鋼鐵、水泥、紡織等。也就是說,大用電戶買地建廠,還要把綠電義務的成本一起算進去。

隱形成本二:物流中心也越來越「電氣化」

過去談物流土地,重點在交流道、坪數、裝卸碼頭;但自動倉儲、AGV、輸送與分揀系統、冷鏈設備都吃電。導入大量自動化的大型物流中心,電力已不只是「照明與空調」。未來承租廠房,企業很可能會先問「契約容量多少、還能不能往上加」——這正成為廠辦租賃市場的新競爭條件。

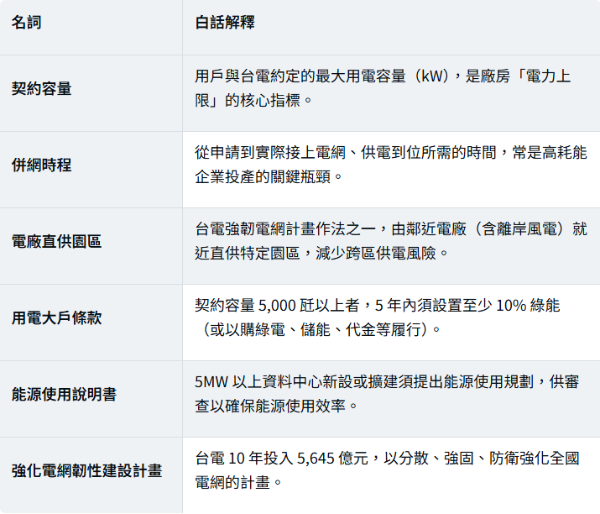

五、名詞解釋

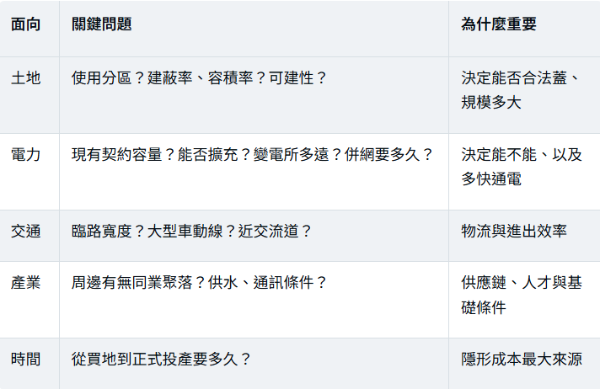

六、企業選址接下來看什麼

結論先講:把工業地評估從「一坪多少」升級為五項指標——交通、土地、電力、產業、時間。買地表面是買土地,實際是買未來 10~20 年的生產能力。

正確的順序,是先算自己未來 5~10 年的用電需求,再去確認土地的電力條件,最後把電力與設備成本一起放進投資報酬率——而不是先買地、規劃廠房時才發現容量不足。電力充足也不代表可以合法蓋廠,使用分區、建築、環保、消防等仍要逐一確認。

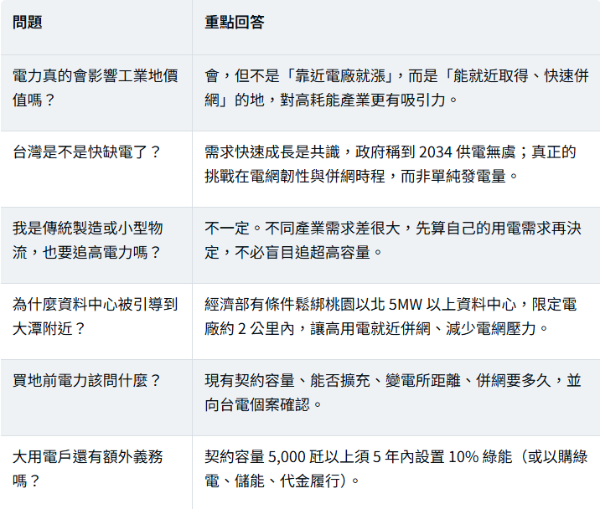

七、常見問答 FAQ

八、一句話結論

2026 年之後,工業地的競爭力不只是「靠近交流道、坪數大、價格低」,而是「土地合法可用+交通便利+產業聚落+穩定電力+能快速投產」——企業買地表面買的是土地,實際買的是未來的生產能力與時間,電力容量該被放到和價格、交通同等重要的位置。

詠騰工商觀點

工業土地不能只看「一坪多少錢」。對真正要買地建廠、擴廠或設立物流中心的企業而言,土地能不能合法使用、大型車能不能進出、電力能不能取得、未來能不能擴充,才是決定土地是否真正適合的關鍵。這一輪最值得記住的轉變是:電力正在從「能源議題」變成「土地價值議題」,政府甚至已用電力條件在引導產業落點。建議企業 2026 年找工業地時,把「電力容量與併網時程」正式列進土地評估表,而不是等到買完地、規劃廠房後才發現容量不足、白白付出等待成本。看土地,先看用途與電力,再談價格。

資料來源與免責聲明:本文用電數據引用經濟部、台電、國科會及能源署公開估算與新聞整理(含台電「強化電網韌性建設計畫」、「電廠直供園區」規劃、用電大戶條款、資料中心能源使用說明書納管等);相關預估值由主管機關發布,未來可能因政策、機組進度與需求變化而調整,且各界對 AI 用電成長幅度與時程存在不同看法。文中未引用個別土地成交價,區位與趨勢分析屬一般性說明。各土地之實際供電條件、可申請契約容量、變電所與併網時程,以及土地使用、建築、環保、消防與設廠合法性,均須依個案向台灣電力公司及相關主管機關查核確認。本文為產業與不動產分析,不構成投資、購地、能源採購或法律意見。
