舊電廠變資料中心成新趨勢!Microsoft、Amazon背後真正看中什麼?

AI伺服器快速擴張後,資料中心選址的第一順位正在改變。過去企業找資料中心,常先看土地、網路與租金;到了2026年,對大型AI資料中心而言,能不能取得足夠、穩定而且及時的電力,往往比單純找到一塊大土地更關鍵。這也是為什麼市場開始看到大型科技公司與資料中心開發商關注退役或轉型中的電廠基地。不過,真正被重新利用的通常不是「把發電機拆掉後直接塞進伺服器」,而是土地、變電站、輸電連接、冷卻與用水條件、道路、安全設施,以及既有能源產業聚落。2026年的核心問題已經從「舊電廠能不能變資料中心」,轉向「舊電廠能不能縮短AI資料中心取得大電力的時間」。

目錄

一、先看懂:為什麼舊電廠基地突然變得有價值?
二、真正的獨特切角:資料中心搶的不是廠房,而是「電力入口」
三、為什麼舊電廠比一般工業用地更有吸引力?
四、2026資料中心市場:AI讓電力成為新瓶頸
五、Microsoft、Amazon、Drax案例怎麼看?
六、名詞解釋:front-of-the-meter、behind-the-meter、MW、GW
七、企業主與投資人接下來應該看什麼?
八、FAQ
九、一句話結論

一、先看懂:為什麼舊電廠基地突然變得有價值?

最直接的答案是:AI資料中心的電力需求太大,而且「等電」可能比「等房子」更久。

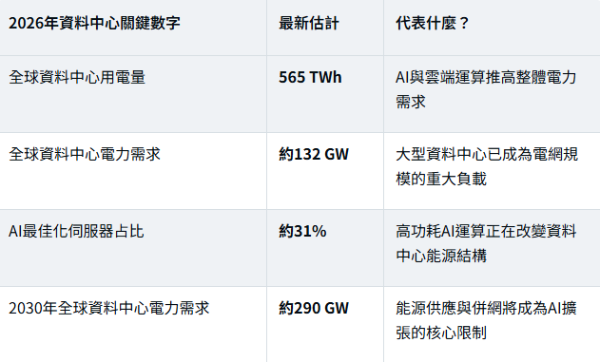

Gartner在2026年6月預估,全球資料中心2026年用電量將達565 TWh,較2025年增加26%;全球資料中心電力需求約132 GW,並預估2030年可能達290 GW。Gartner也指出,AI最佳化伺服器在2026年將占資料中心電力消耗約31%。

資料來源:Gartner,2026年6月10日。

因此,舊電廠的吸引力不是「老廠房很好用」,而是它原本就是為大型、長時間、穩定的電力負載而設計的工業基地。

對AI資料中心而言,一座舊電廠最有價值的資產,可能不是建築物,而是「電力已經走到這裡」。

二、真正的獨特切角:資料中心搶的不是廠房,而是「電力入口」

市場容易把「電廠改資料中心」理解成土地再利用,但2026年的產業現實更值得注意:資料中心開發商正在搶的是能源基礎設施的時間優勢。

一般大型資料中心從取得土地到正式供電,中間可能卡在輸電容量、變電站、併網審查、電力設備、環評、土地與地方規劃等環節。只要其中一項拖延,伺服器就算已經買好,也不能運轉。

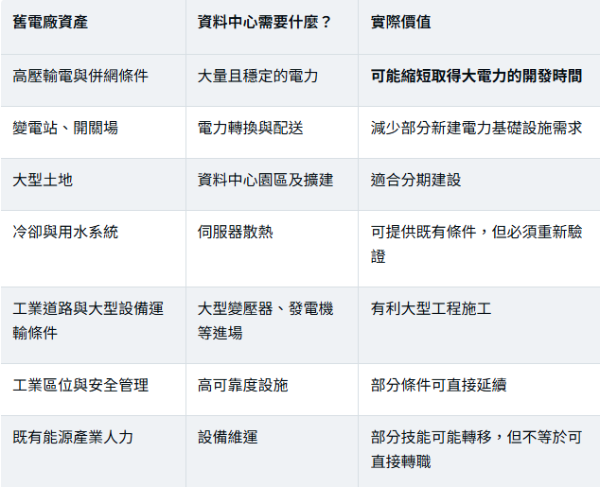

相較之下,舊電廠基地往往已經具備高壓輸電、變電站、開關場、冷卻系統、工業道路與大型用水設施等條件。這些資產並不代表可以「直接使用」,仍須重新評估容量、設備壽命、保護系統、法規及電網安全;但它確實可能降低部分前期建設障礙。

三、為什麼舊電廠比一般工業用地更有吸引力?

但「有電廠」不等於「馬上有電」

這是判斷此類案件最重要的提醒。

舊電廠原本的輸電容量,並不代表新資料中心可以原封不動地拿來使用。電網設備可能需要升級,還要確認目前可用容量、併網權利、保護設備、電力品質以及公用事業的批准。

2026年的美國市場甚至出現資料中心開發商自行建置電力系統、採取behind-the-meter模式,以降低等待電網併網的依賴。這顯示「電力取得速度」已經成為資料中心開發的競爭條件。

四、2026資料中心市場:AI讓電力成為新瓶頸

這個趨勢不是單一企業的策略,而是整個AI基礎建設的結構性變化。

美國能源資訊署(EIA)2026年分析指出,美國近年的用電成長重新加速,資料中心是推動電力需求增加的重要因素之一。EIA並指出,在高資料中心需求情境下,天然氣發電成長幅度可能高於基準情境。

另一方面,2026年美國PJM電網也正在處理大型資料中心帶來的負載問題。2026年6月,PJM成員推進多項處理資料中心用電成長的方案,反映大型AI負載已經從企業IT議題變成電網規劃與電力市場議題。

這也是舊電廠重新受到注意的原因:當市場開始缺的不是「資料中心建築」,而是「可以承載資料中心的電力條件」,舊能源基地的土地價值就可能被重新定義。

五、Microsoft、Amazon、Drax案例怎麼看?

案例一:Microsoft與英國Skelton Grange

Microsoft已公開規劃在英國Leeds的Skelton Grange舊電廠所在地推動資料中心。Microsoft在2025年公布當地規劃諮詢資料,並表示正準備提交資料中心規劃申請;2026年當地規劃程序仍持續受到關注。

這個案例的重點不是「Microsoft把煤電廠改成伺服器房」,而是大型資料中心進入既有能源與工業基礎設施基地。

案例二:Amazon與Virginia Birchwood

Amazon在美國Virginia的Birchwood Tech Campus也是值得觀察的案例。2026年8月,Virginia環境主管機關仍在處理Amazon Data Services相關用水許可的公開程序。

這提醒市場:資料中心開發不是取得土地就結束,水資源、環境許可與地方程序同樣可能影響開發速度。

案例三:Drax Power Station更能說明「舊電廠價值」

英國Drax的案例尤其值得注意。

Drax在2026年仍持續評估於Drax Power Station基地發展資料中心的方案。2026年上半年資料顯示,第一階段約100MW資料中心的規劃申請預計在2026年下半年提出;中期則評估增加約500MW容量,長期還有超過1GW的擴充構想,均須視規劃、政府協議、資本成本與投資效益等條件而定。

Drax表示,該基地具備超過1,000英畝土地、4GW電力與電網連接條件、2.6GW現有可調度發電能力、冷卻系統,以及鄰近英國光纖網路等條件。

因此,Drax真正展示的是「能源基地+資料中心」的整合模式,而不只是把一棟舊工廠換成另一種用途。
必須注意的是,Drax目前公布的資料屬於規劃與開發選項,不能解讀成超過1GW資料中心已經完成或確定營運。

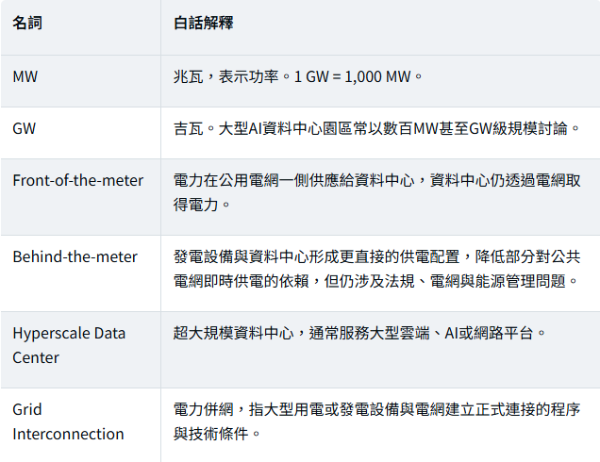

六、名詞解釋:front-of-the-meter、behind-the-meter、MW、GW

七、企業主與投資人接下來應該看什麼?

如果未來看到「舊電廠轉資料中心」的新聞,不要只看資料中心預計有幾MW。真正值得追蹤的是下面這些問題。

對台灣工業不動產市場有什麼啟示?

台灣目前不應直接套用美國或英國的舊電廠案例,但這個趨勢對工業不動產仍有一個值得注意的訊號:

未來大型科技與高科技製造需求,可能越來越重視「土地+電力+網路+冷卻+能源」的整體條件,而不是單看土地價格。

對廠辦、工業地與大型產業用地而言,除了面積、路寬、建物條件之外,企業可能會更關注契約用電、變電設備、供電可靠度、光纖網路、冷卻條件與未來擴充空間。

因此,未來工業地產的價值評估,也可能逐步從「一坪多少錢」轉向:

「這塊土地能不能讓企業更快、更穩定地取得它需要的能源與基礎設施?」

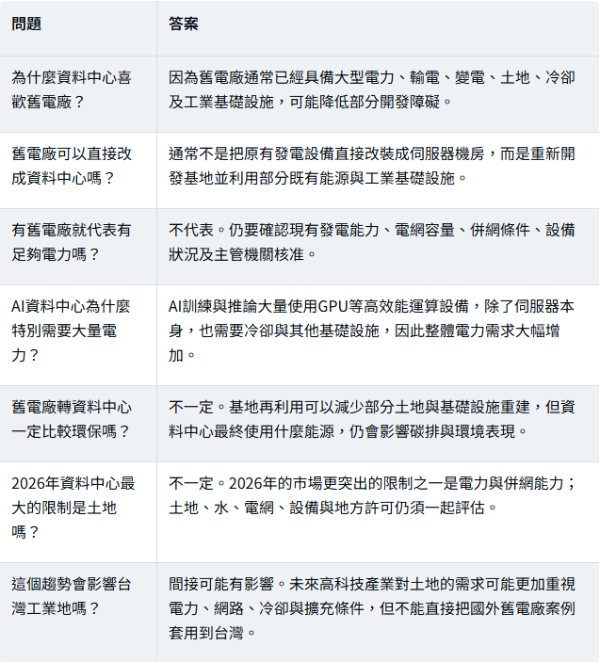

八、FAQ

九、一句話結論

大型科技公司關注舊電廠,不只是因為舊廠有土地,而是因為AI時代最稀缺的資源之一正在從「機房空間」變成「可取得、可擴充、可長期供應的電力」。

詠騰工商觀點

從工商不動產角度來看,2026年的資料中心熱潮值得關注的,不只是「哪一家科技公司要蓋資料中心」,而是產業選址邏輯正在改變。

過去企業找廠房,常從租金、土地價格、樓地板面積、交通與勞動力判斷;未來對高耗能、高科技產業而言,電力條件、網路、冷卻、能源穩定度與擴充能力的重要性可能進一步提高。

但也必須避免過度解讀。看到「資料中心」三個字,不代表任何工業地都會因此大幅升值;看到「舊電廠」也不代表一定能快速轉型。真正能落地的案件,仍要經過電力容量、土地使用、環境、水資源、規劃許可、資本支出與地方溝通等多重條件檢驗。

對企業主而言,這反而提供一個更實際的思考方向:未來選擇廠辦或產業用地時,除了看「多少坪、多少錢」,也要問清楚「這個基地的能源與基礎設施,能不能支撐企業下一階段的成長?」

免責聲明:本文為產業、能源與工商不動產資訊整理,不構成股票、房地產、能源專案或其他投資之買賣建議。資料中心、電廠轉型及能源專案涉及規劃、環評、電力併網、融資及主管機關核准等條件,實際進度應以企業公告與主管機關最新文件為準。
