一、真正的關卡不是老街
桃園捷運綠線延伸大溪,是近年桃園東區最受關注的軌道議題之一。多數報導的焦點都放在「捷運直達大溪老街、不必開車逛老街」的願景上。但如果你是投資人、企業或地主,真正該看懂的是另一件事:
這條線能不能蓋成,關鍵不在工程能不能跨越大漢溪,而在自償率、運量與桃園多條捷運的優先順序。一條主要靠「假日觀光」撐運量的路線,最難過的恰恰是中央的財務與運量門檻——而2026年5月,它正是卡在這裡。
本文以「財務可行性」與「時程現實」兩條主線,帶你看懂這個講了近十年、卻仍未過第一關的計畫。
二、2026最新進度:卡在交通部,被要求釐清運量與優先順序
先講最重要、也最容易被舊文誤導的一點:本案仍在「可行性研究」階段,且尚未通過。
▲ 2025年11月28日,桃市府將「延伸至大溪老街」的修正版可行性研究送交通部續審。
▲ 2026年4月,交通部鐵道局邀集國發會、財政部、主計總處等中央單位現地會勘;市府依交通部審查意見修正後,於5月再次函報。
▲ 2026年5月,於立法院場合,交通部表示本案仍有事項需釐清:桃園同時推動多項捷運建設,須先確認建設優先順序;且運量需求會影響系統自償率與整體財務計畫,仍須進行OD運量預測等數據化分析。行政院也指出,市府正針對交通部的修正審查意見進行檢討。
換言之,計畫並未「順利推進」,而是被要求補強運量與財務論證後再議。
三、獨特觀察:自償率與運量,才是這條線的生死線
捷運要獲中央核定,除了工程可行,更要通過「自償率」(未來營運與開發效益能回收多少建設成本)與「運量」門檻。這正是大溪線最脆弱的環節:
大溪的賣點是觀光(假日觀光旅次曾統計高達約15.66萬人次),但觀光運量「假日尖峰、平日離峰」,波動大、通勤基礎弱,對支撐「每日穩定運量」與自償率相對不利。這也是交通部一再要求補做OD運量預測的原因。
加上工程延伸跨越大漢溪、克服河岸高差與隧道逃生,使經費從約119億暴增到約417億(詳見下節),在「成本大增、運量偏觀光」的組合下,財務效益的說服力就成了核定與否的核心。對關心此案的人來說,真正該盯的訊號是「運量與自償率是否過關、行政院是否核定」,而不是哪一站設在哪裡。
四、路線大改:從埔頂到老街,經費三級跳

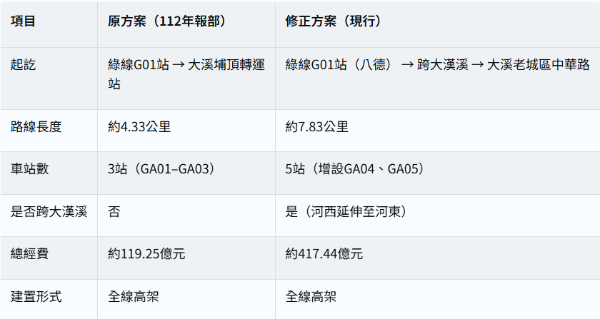

很多舊文仍停留在「4.33公里、3站、119億」的舊版,但方案早已大改。原案只到大溪埔頂轉運站,被交通部認為未進入老城區、必要性不足;市府遂修正為跨大漢溪、深入大溪老街。兩版對照如下:

經費從約119億一路推升至約417億(約3.5倍),平均每公里造價超過50億元,這也是財務審查趨嚴的主因之一。
五、時間軸:2017年起跑,至今仍未過可行性研究

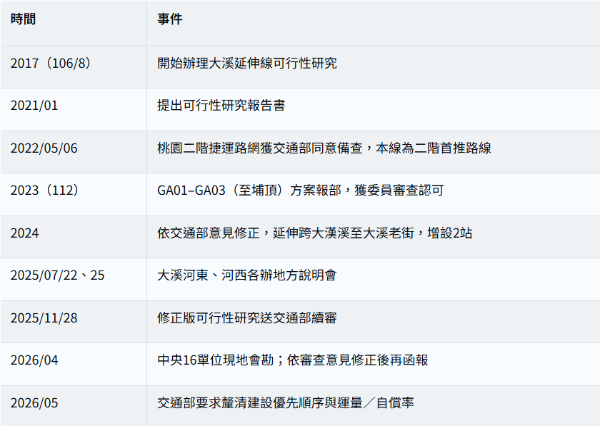

這個案子的「時間感」,是評估其成熟度的關鍵。從2017年啟動可行性研究至今近十年,仍卡在最前端的可研階段:

時程提醒:官方目標為「綜合規劃核定後約7年全線通車」。但目前連可行性研究都尚未過關,後面還有綜合規劃、行政院核定、設計發包等關卡,實際通車時程存在高度不確定性,切勿以「即將動工」看待。
六、桃園捷運「塞車」:多線競爭下的排擠效應
交通部點出的「建設優先順序」,是大溪線另一個現實壓力。桃園同時有多條捷運在推:綠線主線(規劃2026年底北段優先通車)、綠線延伸中壢(已獲中央拍板、約361億、目標2031通車)、三鶯線延伸八德、棕線等。當多條路線同時競逐中央預算與審查資源,運量與效益相對「偏觀光」的大溪線,排序上並不占優勢。

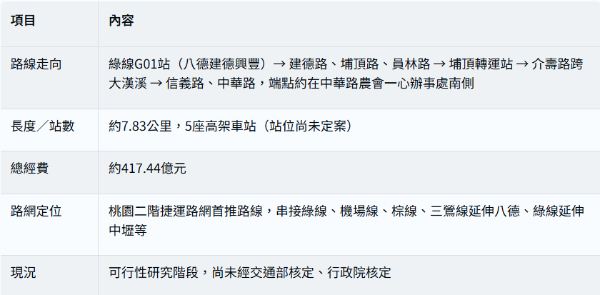

七、路線與車站基本資料

八、房市與TOD:該怎麼務實地看
交通建設確實有助提升區域吸引力,未來站區也可能朝TOD(大眾運輸導向發展)方向規劃。但務實地說:
▲ 八德相對有較扎實的近期題材——綠線主線本身、三鶯線延伸八德、八德擴大重劃區,是實際在推進的建設。
▲ 大溪延伸段則高度未定,站位未定案、可研未過關、時程遙遠,屬「長線題材」而非近期利多。
購屋與投資提醒:房價受總體經濟、利率、信用管制、供給與人口結構等多重因素影響,不宜以「尚未核定的捷運路線」作為進場定價依據。與其押注站位,不如觀察運量、自償率與核定進度是否真正推進。

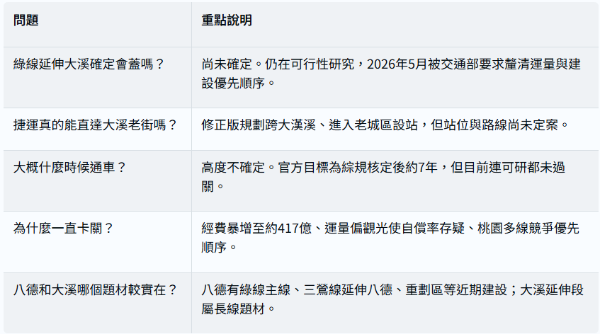

九、常見問答 FAQ

十、詠騰工商觀點
從工商與工業地產角度,交通建設最先改變的往往不是住宅,而是企業的選址策略——捷運、快速道路與國道形成完整路網後,可降低運輸成本、提升供應鏈與人才可及性。但同樣重要的是「時間紀律」:一條尚未通過可行性研究、經費三級跳、又靠觀光運量支撐的路線,對企業與投資人而言是「觀察名單」,而非「進場理由」。
我們認為,接下來值得盯的三個訊號是:OD運量與自償率是否補強過關、交通部與行政院是否核定並排定優先順序、以及綜合規劃與財源分攤是否落地。在此之前,八德(綠線主線、三鶯線延伸八德、擴大重劃區)的近期確定性,明顯高於大溪延伸段的長線想像。對土地所有權人與企業而言,把「已核定的確定利多」與「未核定的願景題材」分開評估,才是務實的布局方式。
免責聲明:本文為公開資訊整理,不構成任何投資、法律或稅務建議。文中路線、站點、經費、時程與政策內容均尚未定案,可能隨中央審查結果調整,一律以交通部、行政院及桃園市政府正式核定公告為準。讀者依本文所為之決策,應自行評估並承擔風險。
